Publié le 27 Septembre
NEWSLETTER#19
DU 10
AU 15 SEPTEMBRE 2022

Le 10 Septembre 2022, à 10h00, la construction du batardeau de dérivation de la rivière Mbei a commencé.

Le 10 Septembre 2022, à 10h00, la construction du batardeau de dérivation de la rivière Mbei a commencé.

Lancement de la construction du batardeau de dérivation phase 1.

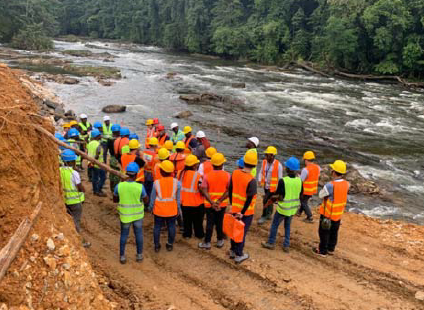

Photo ci-dessus : quart d’heure sécurité sur le site avant le début de lancement de la construction.

Après une préparation minutieuse et une planification détaillée des opérations de construction par les équipes du constructeur, du Maitre d’Ouvrage et de son assistant, le samedi 10 septembre à 10h00 , le batardeau a commencé :

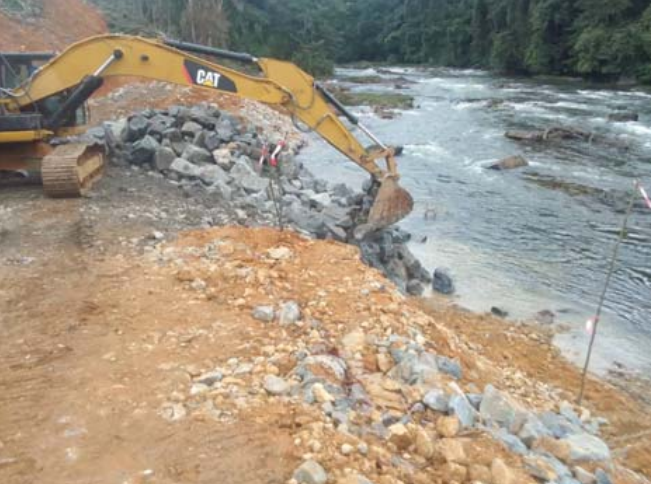

Photo ci-dessus : premiers enrochements pour le batardeau de dérivation.

Continuation du batardeau

Photo ci-dessus : le 13 Septembre, près de 60 m sont réalisés

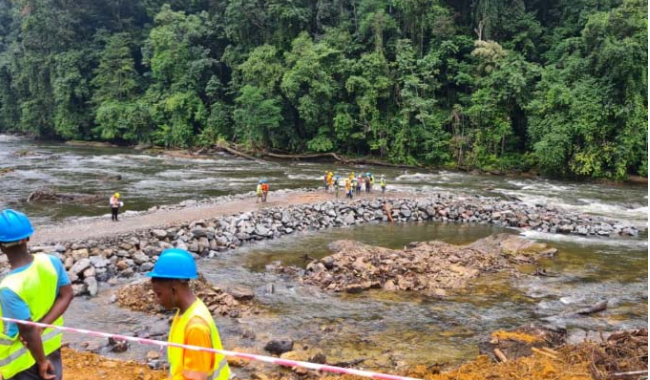

Photo ci-dessus : le 14 Septembre, 90 m ont été achevés et le changement de direction pour suivre la rivière atteint.


À quoi sert le batardeau ?

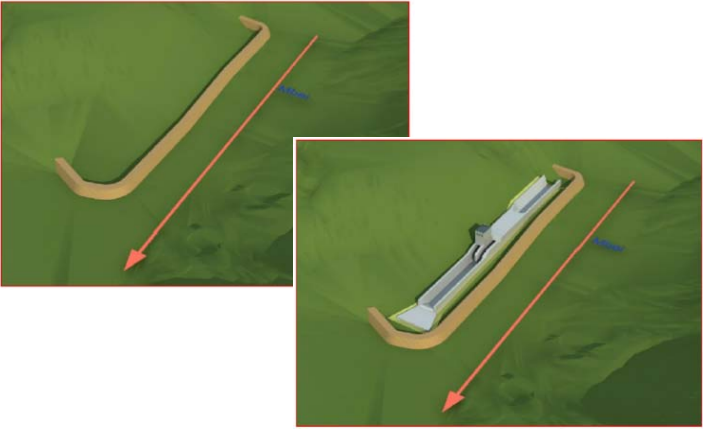

Le batardeau va servir à créer une zone sèche, qui va permettre les excavations, les fouilles et les fondations du barrage sur cette zone qui va accueillir un pertuis de dérivation, pour détourner la rivière. Cette étape est la première étape de la construction du barrage (voir vu 3D ci-contre).

Près de 15,000 tonnes d’enrochement sont nécessaires afin d’assurer la stabilité de l’ouvrage, pour résister à la pression de la rivière, y compris pendant la saison des pluies.
